Aidi permet à ses utilisateurs d’importer les tâches à partir d’un fichier existant MS Project (.mpp) directement dans le module Échéancier de Aidi. Ce guide pas à pas explique comment faire cet import et détaille les données qui sont importées depuis le fichier MS Project dans Aidi.
1. Comment importer les tâches depuis un fichier MS Project ?

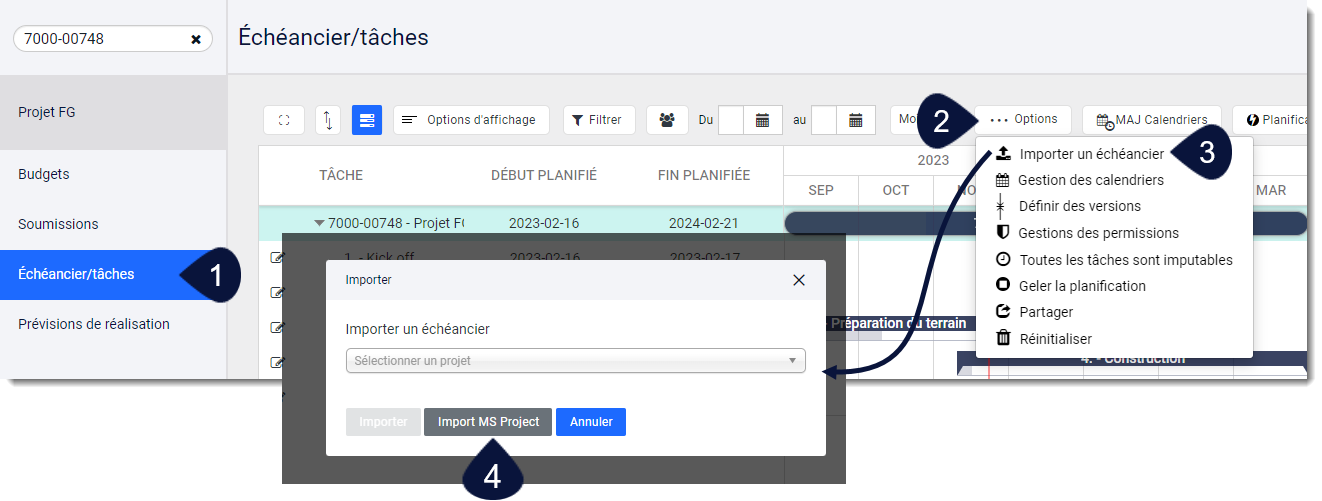

- Accéder au module Échéancier/Tâches
- Cliquer sur le menu Options.
- Sélectionner Importer un échéancier.
- Sélectionner Import MS Project.
Naviguer vers le fichier MS Project que vous voulez importer et cliquer sur Ouvrir
Toutes les tâches du fichier MS Project sélectionné seront automatiquement ajoutées à l’échéancier du projet sélectionné.
2. Permissions requises
Votre rôle utilisateur doit avoir la permission Création / Modification pour le module Échéancier/Tâches. Si vous n’avez pas ces permissions, contactez votre administrateur.
3. Quels champs sont importés depuis le fichier MPP ?
Format des fichiers supportés et taille maximale
Les extensions de fichier suivantes sont supportées :
- .mpp (extension MS Project par défaut)
- .xml
Il n’y a pas de limite sur la taille du fichier, mais nous recommandons des fichiers de 10MB ou moins.
Quels champs sont importés depuis le fichier MPP ?
Les variables de MS Project qui sont importées sont détaillées dans le tableau ci-dessous:
Variable MS Project |
Correspondance dans Aidi |
Description de la variable |
ID |
External id |
Numéro identification interne à Aidi |
Notes |
Note |
Notes de la tâche |
Text |
Description |
Description de la tâche |
Progress |
Progress |
% de progrès |
Start_date |
Start_date |
Date de début de la tâche |
Duration |
End_date (calculated) |
Aidi utilise la durée pour calculer la date de fin (End_date) - voir détails ci-dessous |
EarlyFinish (si applicable) |
End_date |
Si cette variable est définie dans MS Project, la date de fin anticipée de MS Project est appliquée à la date de fin planifiée dans Aidi |
Parent |
Parent |
Si la tâche a un parent, l’ID du parent est importée, afin de respecter la structure des tâches et sous-tâches (WBS) |
Links |
Dependencies |
Si la tâche a des dépendances, elles sont importées dans Aidi |
Comment est-ce que les durées de tâches sont importées ?
Contrairement à MS Project, Aidi ne stocke pas de durées pour les tâches. À la place, Aidi calcule la date de fin (End_date) de chaque tâche de façon dynamique.
Voici la méthode de calcul de la date de fin:
Duration (Durée) |
Rules applied at import |
Si la durée est de 0 dans le fichier MS Project |
End_date = Start_date La tâche est définie comme de type Jalon |
Si la date de fin anticipée (EarlyFinisih) n’est pas définie dans MS Project |
La date de fin anticipée (EarlyFinisih) n’est pas définie dans Aidi |
Si la durée est supérieure à 0 et la date de fin anticipée n’est pas définie |
End_date = Start_date + Duration |
Variables non importées dans Aidi
Les variables suivantes ne sont pas importées dans Aidi :
- Open
- Ressource
- Work time
5. Recommendations importantes
Il n’est pas recommandé d'exporter un échéancier préparé dans Aidi, de l’importer dans MS Project, puis de le réimporter depuis MS Project vers Aidi. Les fonctions d’import / export sont conçues pour fonctionner dans une seule direction : soit importer depuis MS Project vers Aidi, soit d’exporter depuis Aidi vers MS Project.
Ceci étant dit, il est possible d’importer plusieurs fois le même échéancier depuis MS Project dans Aidi si les tâches restent identiques. Ceci permet de mettre à jour les dates dans Aidi via l’import, sans avoir à mettre à jour chaque tâche manuellement. Aidi reconnaît les identifiants de MS Project et met à jour les tâches correspondantes dans Aidi. Ceci est particulièrement utile si l’utilisateur Aidi reçoit un échéancier mis à jour de la part d’un entrepreneur, par exemple.
