Lien avec bon de commande et modification contractuelle
Le chemin critique est un terme utilisé en gestion de projet pour désigner la séquence des tâches qui doivent être réalisées à temps pour qu'un projet soit terminé dans les délais. Il s'agit du chemin le plus long d'un projet, ce qui signifie que si l'une des tâches de ce chemin est retardée ou prend plus de temps que prévu, l'ensemble du projet sera retardé.
Créer les dépendances
Lors de la création d’une tâche dans l’échéancier, à l’étape Dépendances, vous pouvez indiquer les tâches ayant un impact sur la tâche en création ainsi que les tâches impactées par celle-ci. Il est même possible de créer des dépendances entre les tâches de divers projets. Veuillez consulter l'article à ce sujet pour plus de détails. Les dépendances serviront aussi à déterminer le chemin critique, il est donc recommandé de créer des dépendances pour toutes les tâches afin d’avoir un chemin critique de bout en bout. La création des dépendances est également requise pour que le bouton Planification Auto soit fonctionnel.
Prérequis
Des tâches d’échéancier ont été créées.
Étapes

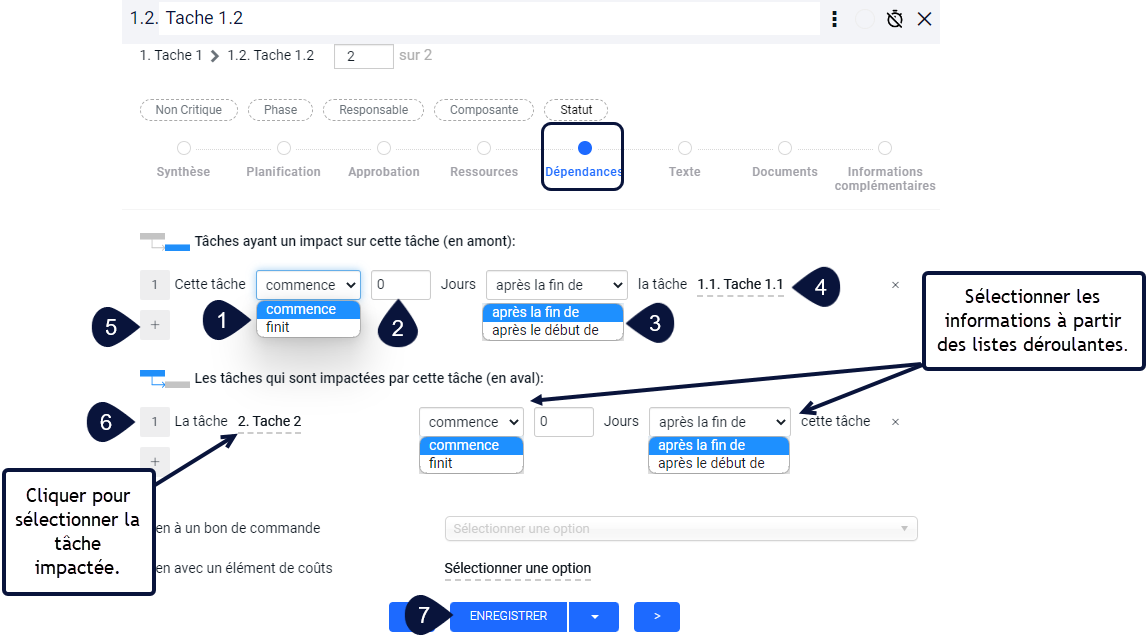

- Sélectionner si la dépendance est par rapport au début (amont) ou à la fin (aval) de cette tâche.
- Indiquer le nombre de jours à considérer.
(Noter que les jours d’indisponibilités du calendrier de la tâche impactée seront considérés dans le calcul du nombre de jours pour tout ce qui est en aval. Pour les tâches ayant un impact en amont, c’est le calendrier d’indisponibilité de la tâche en cours de modification qui sera considéré.) - Sélectionner à quel moment par rapport à la tâche ayant un impact cette tâche commence ou finit.
- Sélectionner la tâche ayant un impact.
- Cliquer sur le signe + pour ajouter d’autres tâches ayant un impact.
- Répéter les mêmes opérations pour les tâches impactées par cette tâche.
- Cliquer sur Enregistrer lorsque complété.
Vous pouvez aussi à tout moment accéder à une tâche pour ajouter, modifier ou supprimer des dépendances.

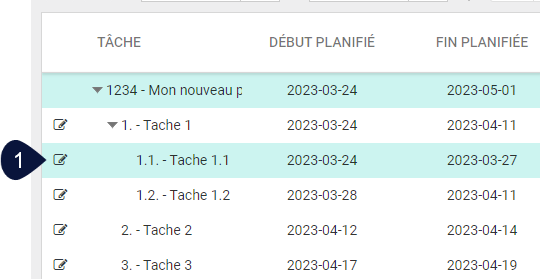

- Double-cliquer sur la tâche pour laquelle vous devez gérer les dépendances ou cliquer sur le stylet au début de la ligne. vous pouvez aussi cliquer sur Ouvrir les détails de la tâche qui apparaît lors d'un clique-droit sur la souris.

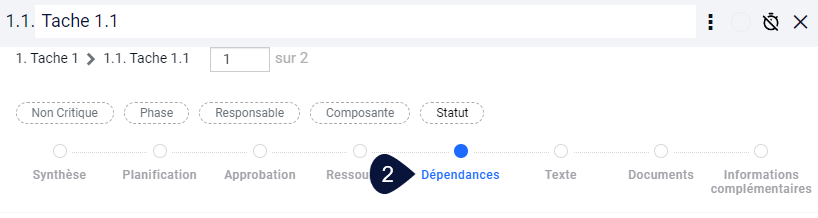

- Cliquer sur l’étape Dépendances.
- Ajouter ou modifier les dépendances tel que décrit dans les étapes 1 à 6 de la section Créer les dépendances ci-dessus.
Contraintes
Prérequis
- Des tâches d’échéancier ont été créées.
- L'abonnement au plan Avancé ou Entreprise de la plateforme Aidi est requis.
Étapes

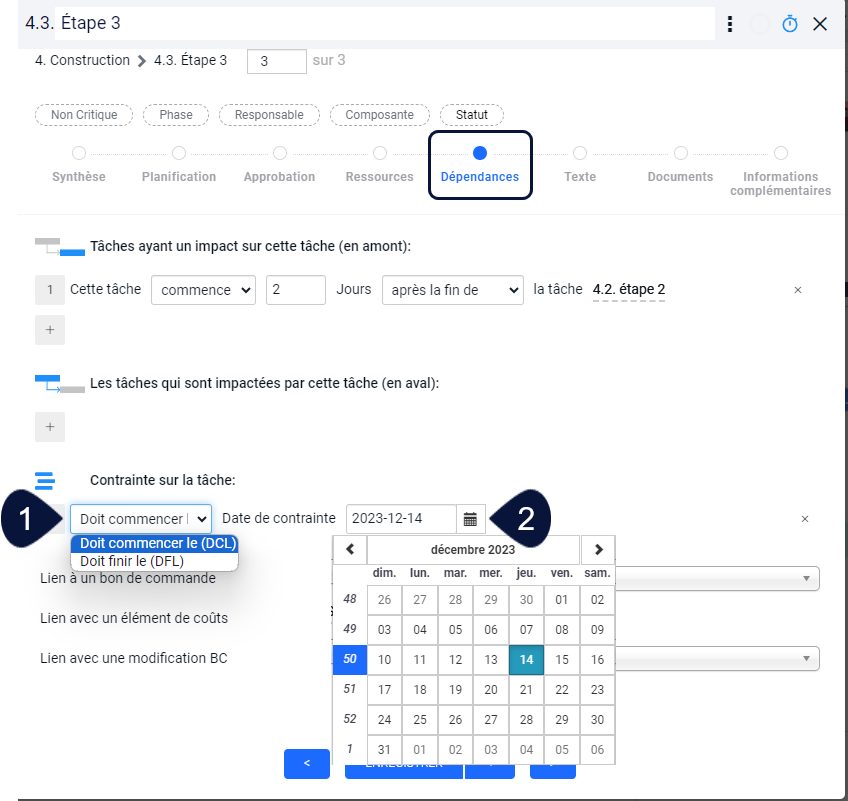

- Dans l’onglet Dépendances, à la suite des tâches ayant un impact et des tâches impactées, la contrainte permet de définir le type de date à fixer, en sélectionnant soit Doit commencer le ou Doit finir le.
- Indiquer ensuite la date correspondant à la contrainte sélectionnée, puis sauvegarder.
Il est possible, au cours du projet, que certaines dates ou durées soient appelées à changer. Lorsque la date ou la durée d’une tâche dépendante est modifiée, si cette modification fait en sorte que la dépendance ne peut être respectée à cause de la date de contrainte, lorsque la planification auto sera lancée, la ligne indiquant la dépendance sera affichée en jaune dans le diagramme et une flèche grise pointera vers la tâche concernée.

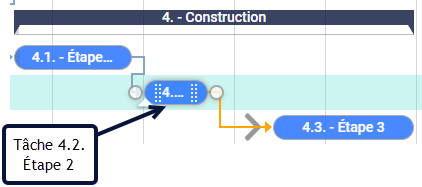

Dans le cas ci-dessus, la dépendance de la tâche 4.3 indique que l’étape 3 doit commencer 2 jours après la fin de la tâche 4.2. étape 2. Nous avons inscrit une contrainte indiquant que cette tâche doit commencer le 14 décembre 2023 (voir # 2 ci-dessus). Cependant, la durée de la tâche 4.2 a été raccourcie ce qui fait en sorte que la tâche 4.3 ne peut commencer 2 jours après la fin de 4.2 dû à la contrainte ajoutée.
Lien avec bon de commande et modification contractuelle

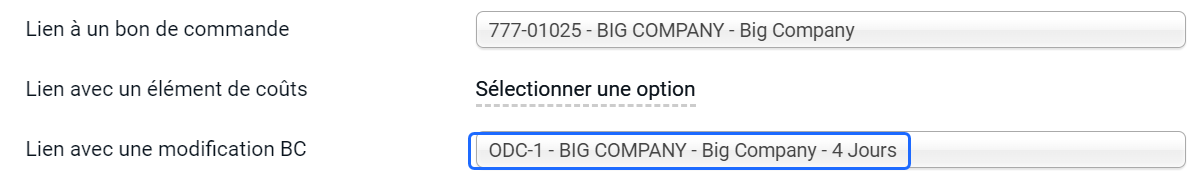

Dans la section dépendance de la tâche, il est aussi possible de lier la tâche avec un bon de commande, un élément de coût et une modification contractuelle existante (ODC).
✏️Note : Il est possible de lier un seul ordre de changement à une tâche désignée.
Lorsqu’un impact en jour est défini dans la modification contractuelle, ce délai est inscrit avec la référence et le titre de la modification.
Chemin critique
Prérequis
- Des tâches d’échéancier ont été créées.
- Les dépendances entre les tâches de l’échéancier ont été ajoutées. Il est recommandé d’avoir des dépendances pour toutes les tâches afin d’avoir un chemin critique de bout en bout.
- L'abonnement au plan Avancé ou Entreprise de la plateforme Aidi est requis.
Étapes

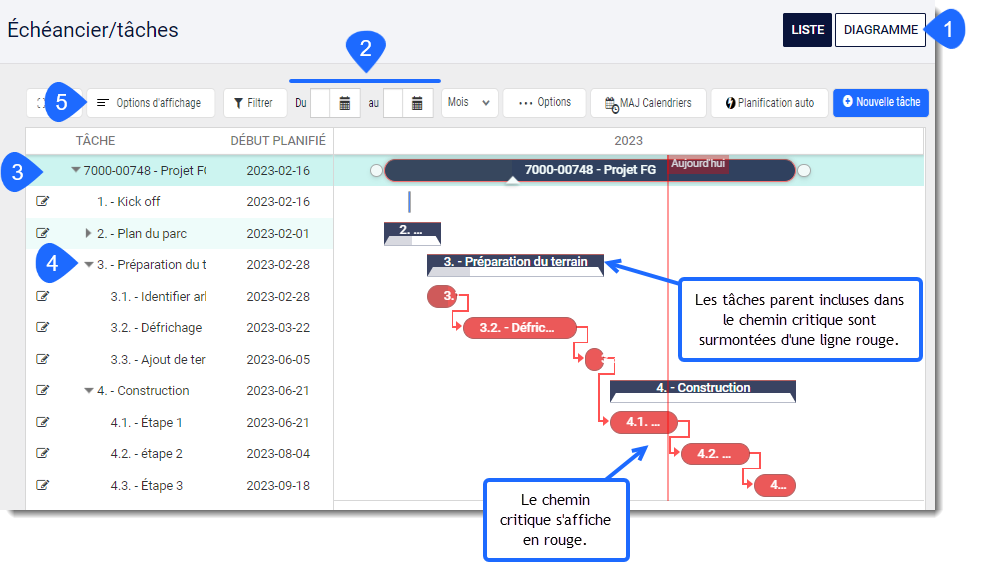

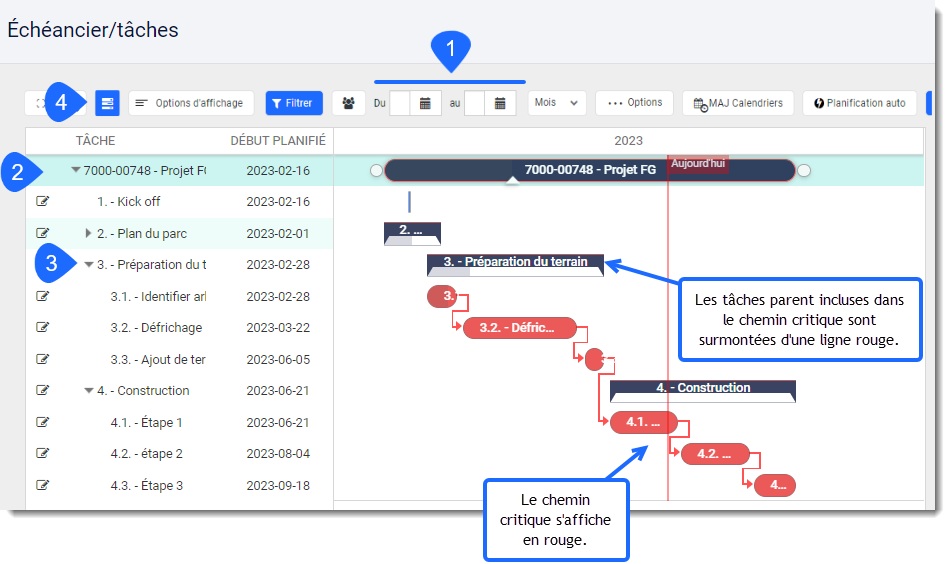

- Dans la page Échéancier/Tâches, sélectionner la période de l’échéancier que vous voulez voir affichée.
- Double-cliquer sur la ligne de l’échéancier afin de faire afficher les tâches et sous-tâches.
- Si nécessaire, cliquer sur les flèches devant les tâches parent afin d’afficher les sous-tâches.

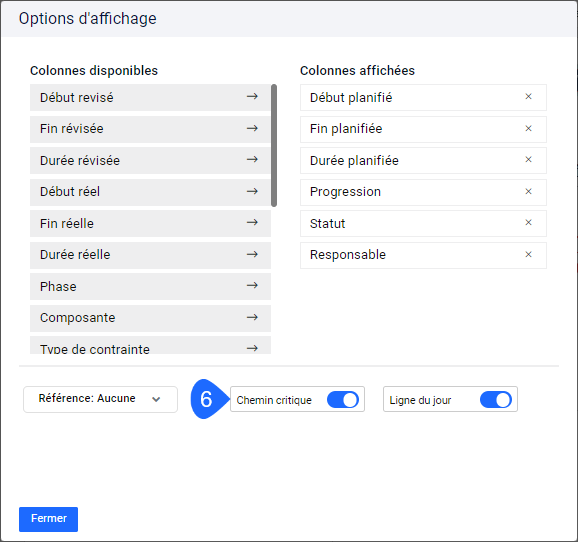

- Sélectionner le menu Options d’affichage.
- Dans les Options d’affichage, sélectionner Chemin critique et cliquer Fermer.
