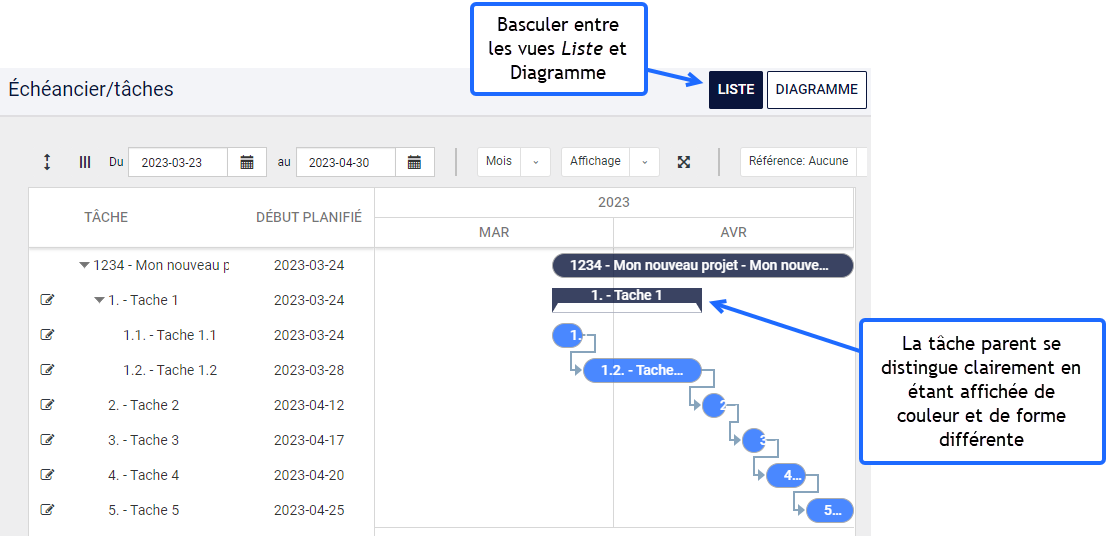

L'échéancier s’affiche par défaut sous le format d’un diagramme de Gantt, c’est d’ailleurs la meilleure façon pour visualiser l’échéancier de votre projet. Toutefois, certaines fonctionnalités ne sont disponibles que sous l’affichage par liste. Si vous quittez la page ou fermer le système alors que l’affichage de l’échéancier est en mode Liste, lors de la réouverture de cette page, elle sera en mode Liste.

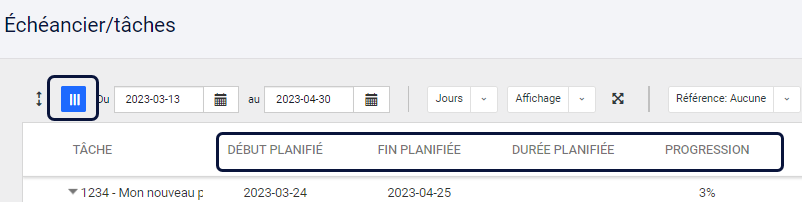

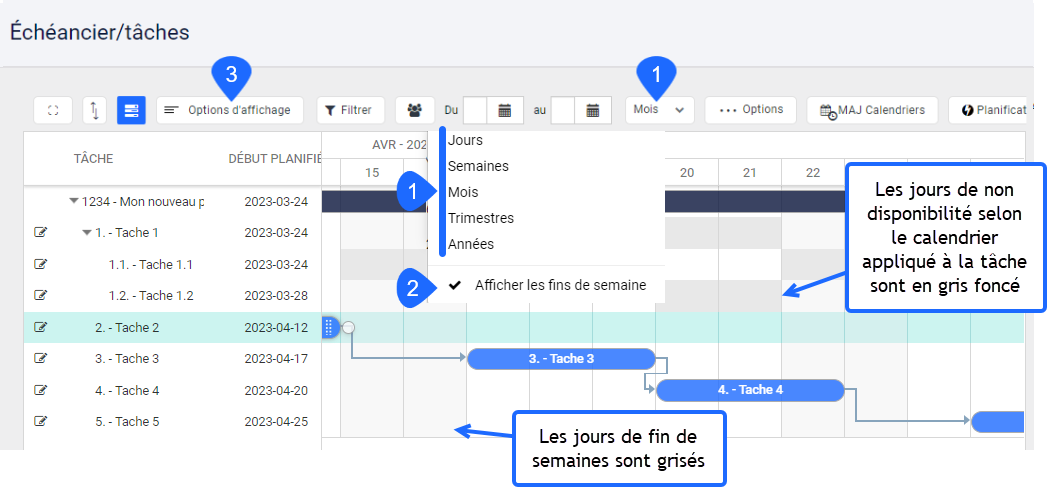

Dans le diagramme il est possible de choisir un affichage par jour, mois ou années.

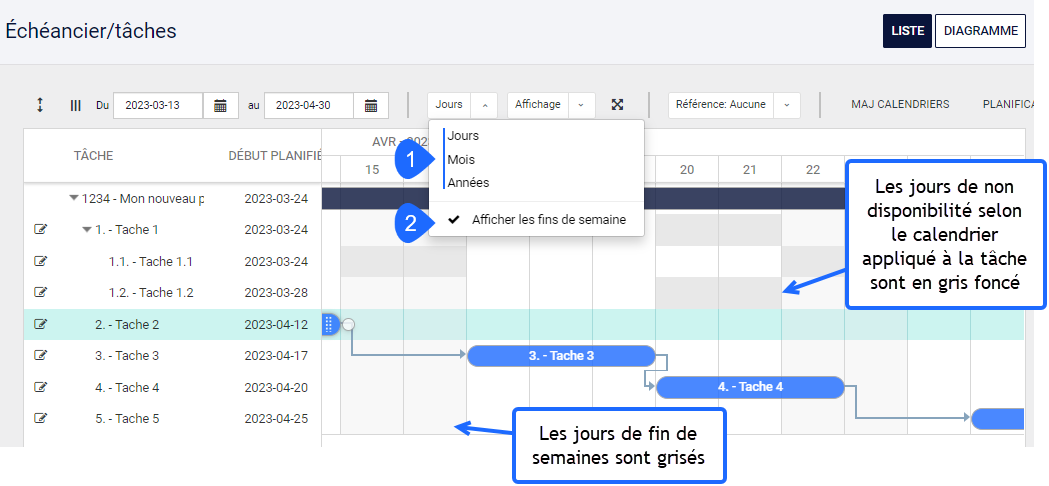

- Cliquer sur la liste déroulante et sélectionner l’affichage désiré.
- Vous pouvez choisir d’afficher les fins de semaines ou non.
Selon les calendriers appliqués aux tâches affichées, sous l’affichage Jours, les fins de semaines sont affichées en gris pâle et les jours de non disponibilités en gris plus foncé.

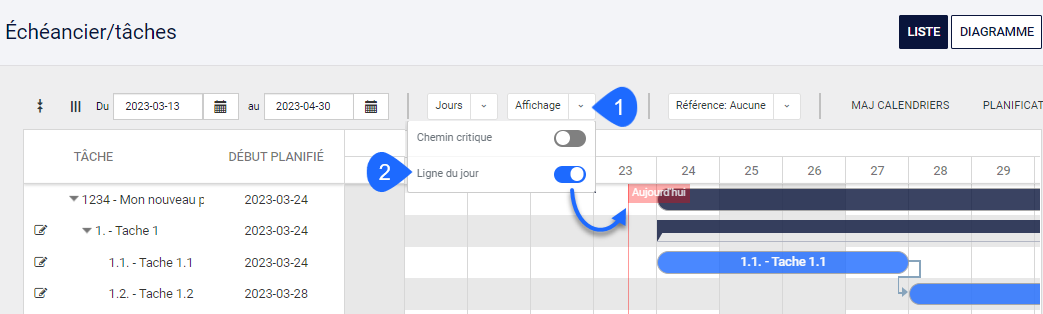

Il est aussi possible de faire afficher une ligne qui indique la journée courante.
- Cliquer sur la flèche pour ouvrir la liste déroulante du menu affichage.
- Cliquer sur le bouton de la Ligne du jour.

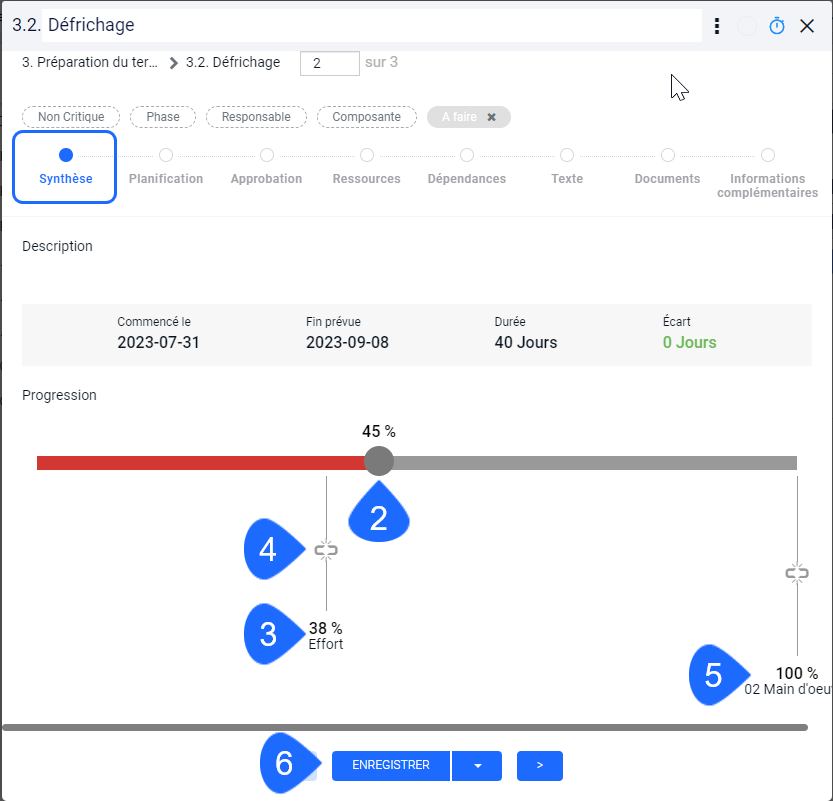

Que vous utilisiez la vue par jour, par mois ou par année, un curseur sur la ligne de la tâche parent vous permet de modifier le pourcentage de progression en le déplaçant avec la souris. Vous pouvez aussi modifier le pourcentage de progression d’une sous-tâche de la même façon, ce qui ajuste en même temps le pourcentage de progression de la tâche parent.
Ce pourcentage de progression se reflète dans l’écran Synthèse de la tâche.

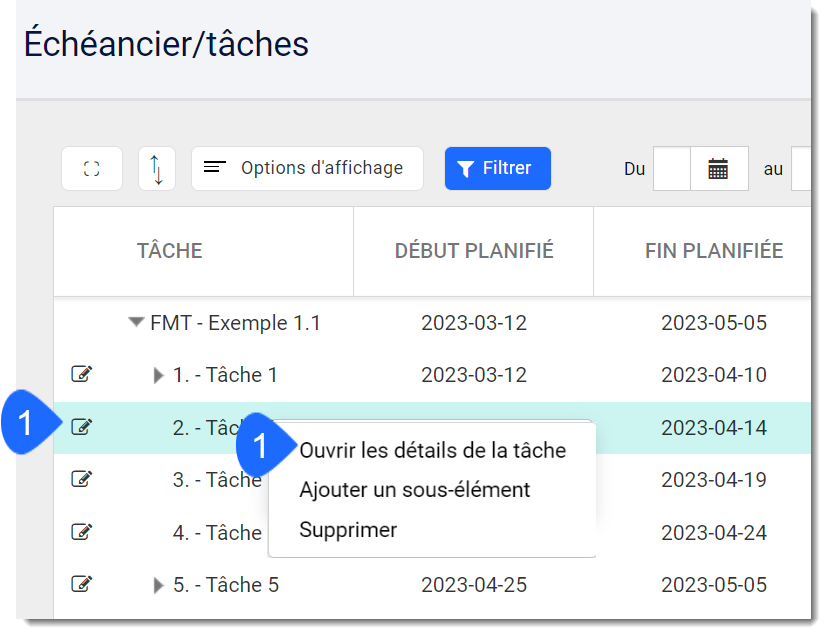

- Cliquer sur le stylet devant la tâche pour l’ouvrir ou bien double cliquer sur la ligne de la tâche lorsqu’elle est en surbrillance.
- Le pourcentage de progression peut aussi être modifié dans l’écran Synthèse en déplaçant le point sur la ligne. Il se reflétera alors aussi dans le diagramme de Gantt sur la ligne de la tâche.
- Cliquer Enregistrer si vous avez effectué une modification.

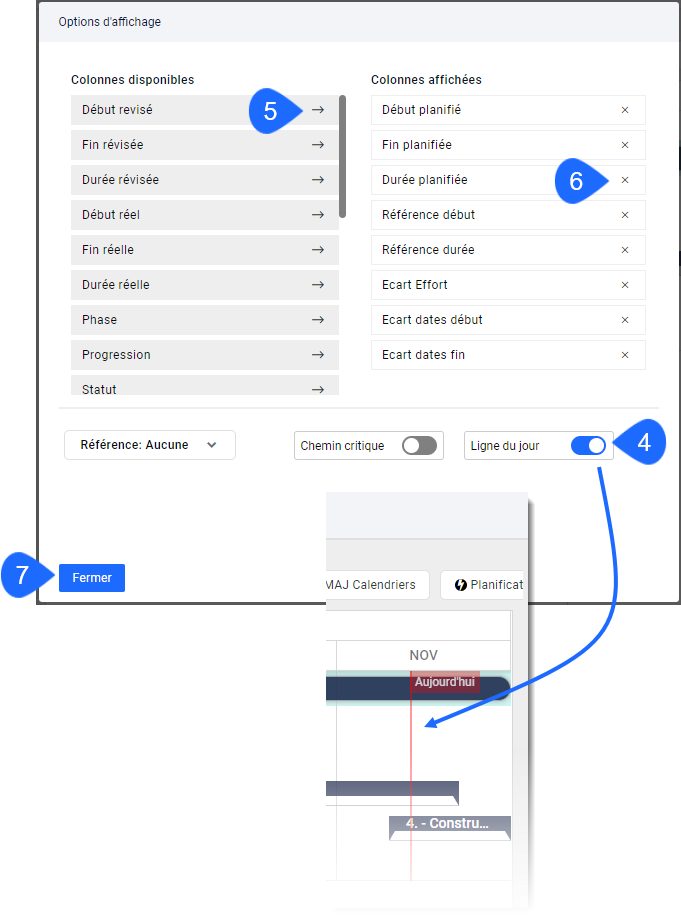

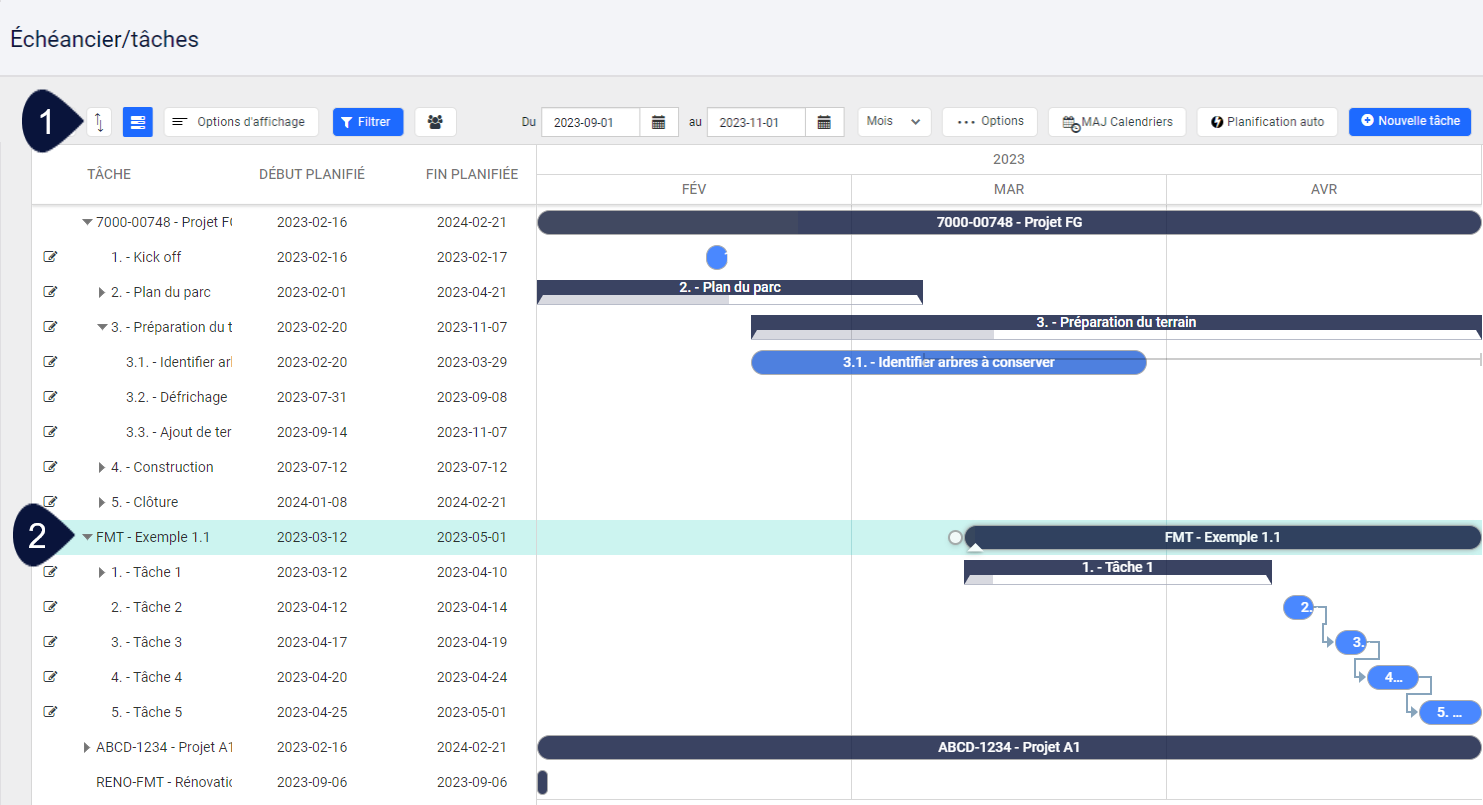

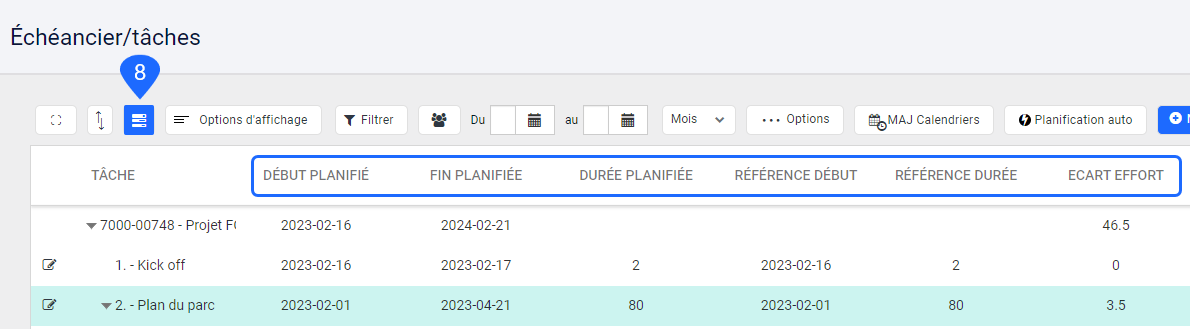

Les colonnes qui précèdent le graphique affichent plusieurs informations et il est possible de choisir les colonnes que vous voulez voir affichées en cliquant sur les 3 lignes verticales.
Ces informations incluent entre-autre les dates de début et de fin ainsi que la durée planifiées, révisées et réelles, une colonne Calendriers peut aussi être sélectionnée afin d'afficher les calendriers appliqués à chacune des tâches.

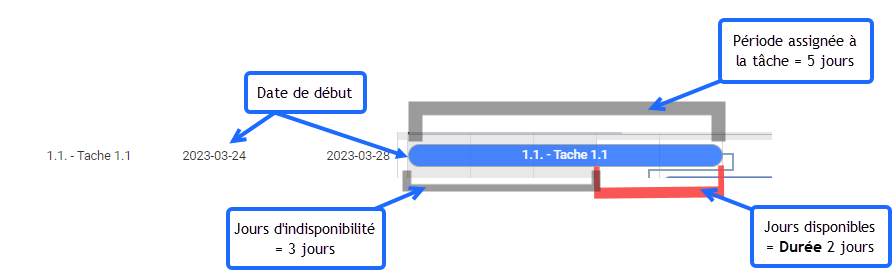

✏️ Note 1 : La durée représente le nombre de jours réellement travaillés, à ne pas confondre avec la période nécessaire pour une tâche.

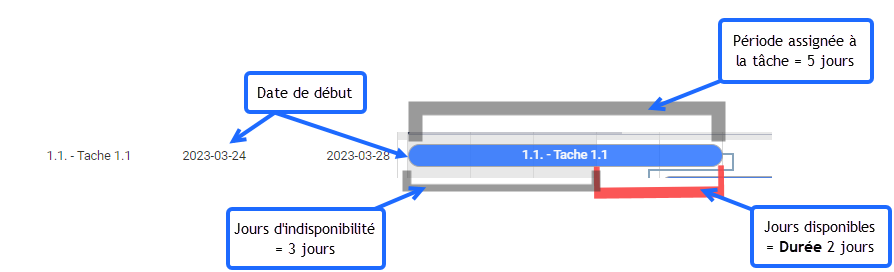

Exemple : Une tâche d’une durée de 2 jours pourrait être affichée sur une période de 5 jours si 3 jours d’indisponibilité suivent la date de début de la tâche.
✏️ Note 2 : Le diagramme affiche les jours travaillés par au moins une ressource, le nombre d’heures travaillé par ressource n’est pas pris en compte pour le moment.
